 一、核心结论

如果办公室旁边的机房噪音太大,通常不能只靠关门、贴隔音棉或局部处理解决,而应从墙体、门体、顶部吊顶、管线孔洞、设备运行环境和施工保护几个方面综合治理。

本项目位于云密城。客户机房与办公室在同一区域,随着机房内新增算力服务器后,服务器风扇和散热设备运行噪音明显增大。由于原机房顶部和墙面隔音效果不足,办公室区域长期受到机房噪音干扰,已经影响员工正常办公。

仲子路智能通过新增隔音墙、安装防火门、机房内部吊顶改造、空调设备下移、机房设备防尘保护,并利用周六、周日集中施工,在服务器不停机、不影响甲方正常办公的前提下,完成了本次办公室机房噪音治理项目。改造完成后,办公室噪音明显降低,机房外部几乎听不到明显设备运行声音,客户长期被机房噪音干扰的问题得到有效解决。

 二、项目概况

项目类型|办公室机房噪音治理与隔音改造
项目地点|云密城
项目场景|机房与办公室在同一区域,服务器噪音影响员工办公
施工时间|周六、周日集中施工
施工要求|服务器不停机、不影响甲方正常办公、保护机房设备
施工内容|新增隔音墙、防火门、机房内部吊顶、空调设备下移、设备防尘保护
项目难点|机房设备持续运行、施工不能产生明显粉尘影响、周末完成改造、不能影响办公
实施效果|办公室噪音明显降低,机房外部几乎听不到明显设备运行声音

 三、项目背景:为什么服务器增加后,办公室机房噪音会变大?

很多企业在早期建设办公室机房时,机房内设备数量并不多,主要是交换机、路由器、少量服务器或弱电设备。这种情况下,机房噪音通常不明显,办公室人员也不容易感受到影响。

但随着企业业务发展,机房内服务器、存储设备、算力服务器和网络设备不断增加,噪音问题就会逐渐暴露。尤其是算力服务器,对散热要求较高,设备运行时风扇转速大,持续噪音明显。如果机房最初没有按照独立机房标准进行隔音设计,后期就很容易出现“机房影响办公”的问题。

本项目中,客户机房与办公室在一起。原先机房内设备较少,噪音影响不明显。后期增加算力服务器后,服务器运行声音明显变大。由于原有机房顶部和墙面隔音效果不足,噪音通过墙体、门体和顶部空间传递到办公区域,导致员工无法正常办公。

对于这种情况,单纯更换一扇门、贴一层材料,往往很难从根本上解决问题。真正有效的机房噪音治理,需要先判断噪音传播路径,再结合现场结构进行系统化改造。

 四、建设内容:本次机房隔音改造做了哪些工作?

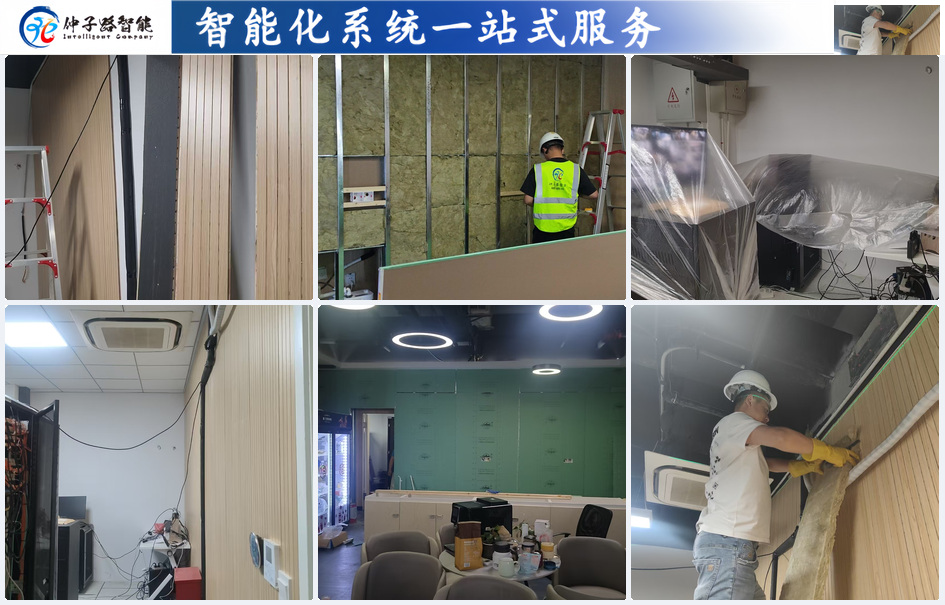

1. 新增隔音墙,降低机房噪音外传

本项目首先针对机房与办公区之间的噪音传播路径,新增隔音墙,提升墙体对服务器运行噪音的阻隔能力。

办公室机房噪音治理不能只看材料厚度,还要看墙体整体密闭性、结构连接位置、顶部衔接位置和孔洞处理。如果墙体有缝隙,或者顶部没有处理到位,噪音仍然会从薄弱位置传出去。

因此,本次隔音墙施工重点不是简单“加一道墙”,而是结合现场噪音传播方向,对机房与办公区域之间的关键位置进行阻隔处理,减少服务器运行声音向办公室扩散。

2. 安装防火门,兼顾隔音和机房安全

门体是机房噪音外传的重要位置。很多办公室机房早期使用的是普通门,门体密闭性和隔音效果有限,服务器噪音容易通过门缝、门体薄弱位置传到外部。

本次改造中,仲子路智能为机房增加防火门,在提升机房安全性的同时,也改善门体区域的隔音效果。

机房门不能只考虑隔音,还要兼顾消防、安全、通行、设备维护等要求。尤其是已经投入使用的机房,门体改造不能影响后期设备进出和运维检修。

3. 机房内部做吊顶,减少顶部噪音传播

本项目中,机房顶部也是噪音传播的重要路径。由于原有顶部隔音效果不足,服务器运行声音容易通过吊顶空间向办公室外部传递。

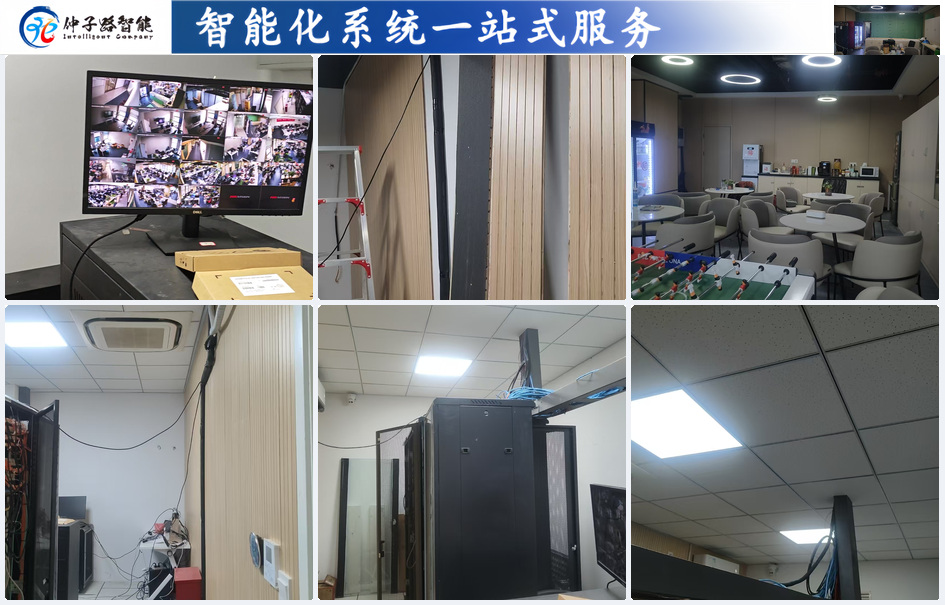

因此,本次在机房内部进行了吊顶改造,通过顶部结构处理,降低噪音从机房顶部向外扩散的可能性。

机房吊顶施工不能只看美观,也不能简单套用普通办公室吊顶做法。机房顶部通常涉及空调、桥架、线缆、管线、检修空间等内容,施工时必须考虑后期维护和设备运行安全。

4. 空调等设备下移,保证吊顶施工和设备运行

在机房吊顶施工过程中,原有空调等设备位置与吊顶施工存在冲突。为了保证吊顶施工顺利完成,同时不影响机房后续正常使用,现场对相关空调设备进行了下移处理。

这一步是本项目中比较关键的细节。因为机房空调不只是普通办公舒适性设备,它关系到服务器散热和机房运行环境。如果空调位置调整不合理,后期可能影响服务器散热效果,也会给后续维护带来麻烦。

因此,本次施工在处理吊顶的同时,对空调设备位置进行了配合调整,确保隔音改造完成后,机房仍然具备正常运行和维护条件。

5. 施工过程中做好机房设备防尘保护

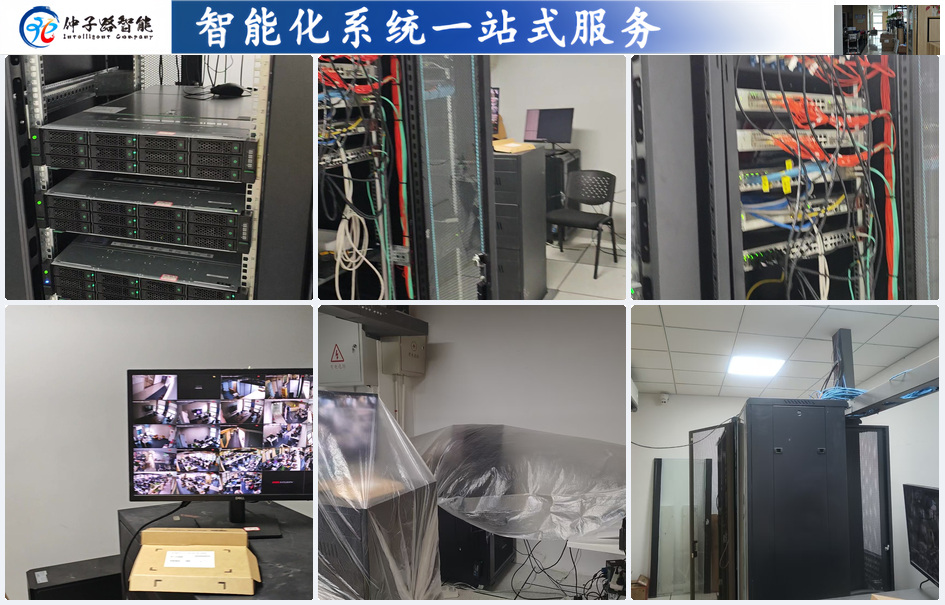

本项目施工期间,客户服务器不能停机,机房设备需要持续运行。为了降低施工粉尘、杂物和现场扰动对设备运行的影响,施工过程中对服务器、网络设备等进行了防尘保护。

仲子路智能采用防尘袋对机房设备进行遮盖,并尽量控制施工过程中的粉尘扩散和现场施工风险。

机房施工最怕把它当成普通装修工程。普通装修可以先清场、断电、停用,但机房改造往往需要在设备运行状态下完成。施工过程中的粉尘、震动、误碰线路、误触设备,都可能造成后期运行隐患。因此,设备保护是机房改造中非常重要的一环。

6. 周末集中施工,减少对甲方办公影响

由于甲方工作日需要正常办公,且机房服务器不能停机,本项目施工时间安排在周六、周日集中完成。

这种施工方式对前期准备要求较高。材料、人员、工具、施工顺序、现场保护措施都必须提前安排好,否则很容易出现周末施工无法完成、影响周一正常办公的问题。

本项目通过提前勘查、提前组织材料和人员,在周末完成主要施工内容,最大限度减少了对甲方办公秩序和机房运行的影响。

五、项目难点:为什么办公室机房噪音治理不能简单施工?

1. 机房服务器不能停机

本项目的核心难点,是机房内服务器和相关设备需要持续运行,不能因为施工造成断电、停机或业务中断。

对于企业来说,机房承载的不只是设备本身,还可能涉及业务系统、数据存储、内部网络、办公系统和生产系统。一旦施工影响设备运行,造成的损失可能远远高于改造费用。

因此,机房隔音改造必须提前判断风险,施工过程中严格控制操作范围,避免影响运行设备。

2. 办公室和机房距离太近,噪音感知明显

机房与办公室在一起,是本项目噪音问题明显的主要原因。服务器噪音属于持续性噪音,不像临时施工声音那样短时间结束,而是长时间存在。

员工长期处在持续噪音环境中,会影响沟通、专注度和办公体验。尤其是办公室、会议室、财务室、研发区等需要相对安静的区域,如果旁边就是机房,后期设备增加后很容易出现噪音矛盾。

3. 噪音传播路径不止一个

很多企业处理机房噪音时,容易误以为“换一扇门就行”或“贴一些隔音棉就行”。但实际现场中,噪音可能从多个位置传播:

墙体可能传声;
门体和门缝可能传声;
顶部吊顶空间可能传声;
空调和管线孔洞可能传声;
轻质隔断可能产生共振;
设备风扇噪音可能持续叠加。

所以,机房噪音治理一定要先看现场,而不是直接套用固定方案。

4. 机房内部施工必须兼顾散热和维护

机房不是普通房间。墙面、门体、吊顶改造完成后,还要保证服务器散热、空调运行、线路检修、设备维护和消防安全。

如果只追求隔音效果,却影响了空调送风、设备散热或后期检修,短期看似解决了噪音,长期反而会给机房运行带来新的风险。

5. 周末施工时间紧,组织要求高

本项目需要在周六、周日完成主要施工,时间紧、任务集中。周末施工并不是简单把工作日的施工挪到周末,而是要求前期准备更充分,现场人员分工更清晰,施工顺序更合理。

对于机房不停机改造项目来说,施工效率和施工安全同样重要。既不能拖延影响甲方周一办公,也不能为了赶进度忽视设备保护。

六、实施结果:改造后办公室噪音明显降低

经过周六、周日集中施工,本项目顺利完成云密城客户办公室机房噪音治理与隔音改造。

改造完成后,办公室区域噪音明显降低,员工正常办公不再受到机房运行声音明显干扰。在机房外部,几乎听不到明显的机房内部设备运行声音。

本项目帮助客户解决了因新增算力服务器导致的办公室噪音问题,也改善了员工办公环境。施工过程中,机房服务器未停机,甲方正常办公安排未受到明显影响,现场设备保护措施到位,最终交付效果获得客户认可。

七、案例总结:企业机房噪音治理要系统处理,不能只做局部装修

云密城办公室机房噪音治理项目,是一个典型的“机房与办公区共存”场景。

这类项目的关键不是简单做隔音材料,而是要结合机房真实运行状态进行系统化处理。尤其是在机房已经投入使用、服务器不能停机、办公室不能长期停用的情况下,施工方案必须同时考虑以下几个方面:

是否能有效降低噪音;
是否影响服务器运行;
是否做好设备防尘保护;
是否影响机房空调散热;
是否符合消防和安全要求;
是否方便后期维护;
是否能减少对甲方办公的影响。

本项目中,仲子路智能通过新增隔音墙、防火门、机房内部吊顶、空调设备下移、防尘保护和周末集中施工,帮助客户解决了办公室机房噪音大的实际问题。

对于已经建成的办公室机房,如果后期因为新增服务器、算力设备、存储设备导致噪音变大,建议尽早进行现场勘查和系统化评估。越早处理,越容易控制改造成本,也越容易减少对员工办公和机房运行的影响。

仲子路智能长期服务于企业办公室、办公楼、工厂园区和机房类弱电智能化项目,业务范围包括机房建设、机房改造、机房搬迁、机房噪音治理、综合布线、办公网络、无线 WiFi、视频监控、门禁系统、会议系统等。

八、常见问题

1. 办公室机房噪音太大,一般怎么处理?

办公室机房噪音治理一般需要从墙体、门体、顶部吊顶、管线孔洞和设备运行噪音源几个方面综合处理。只处理单一位置,效果通常不稳定。建议先进行现场勘查,判断噪音主要传播路径,再制定隔音改造方案。

 2. 服务器机房隔音改造需要停机吗?

不一定。对于已经投入使用的企业机房,可以根据现场情况安排不停机施工。但前提是必须做好设备防尘、防碰撞、防误操作和施工区域隔离,避免施工过程影响服务器、网络设备和空调系统正常运行。

3. 为什么新增算力服务器后,机房噪音会变大?

算力服务器运行时散热压力较大,风扇转速通常较高,产生的持续性噪音明显高于普通办公设备。如果原机房没有做专业隔音设计,或者机房与办公室距离较近,新增算力服务器后就容易出现办公室噪音变大的问题。

4. 机房噪音治理只换防火门有用吗?

更换防火门对降低门体位置噪音有一定帮助,但通常不能完全解决问题。机房噪音可能通过墙体、顶部吊顶、管线孔洞、空调开口等多个位置传播。实际项目中,应结合现场情况综合处理。

5. 办公室旁边可以设置机房吗?

可以,但前期需要做好隔音、散热、消防、供电、网络和维护空间规划。如果前期只把机房当成普通房间使用,后期增加服务器或算力设备后,很容易出现噪音、温度、供电和维护方面的问题。

6. 企业机房改造为什么建议安排在周末施工?

很多企业机房不能随意停机,办公室工作日也需要正常使用。将机房改造安排在周末施工,可以减少对甲方办公秩序的影响。但周末施工必须提前做好材料、人员、工具和施工顺序安排,避免影响周一正常办公。



推荐成功案例
某集团公司南京总部弱电智能化系统工程案例

【项目名称】:某集团公司南京总部弱电智能化系统工程案例

【实施时间】:2020年8月

【项目地址】:江苏省南京栖霞

【项目内容】:门禁与道闸系统,会议系统,机房建设,网络综合布线,能耗与监控系统等弱电系统

【项目概况】:该项目位于南京市栖霞,作为甲方华东区总部,面积约 3000㎡,要求极高。甲方指定产品采用国内一线品牌,质保 3 年,且项目负责人需具备类似整栋楼智能化弱电工程管理经验。 我司凭借丰富经验与专业实力成功承接此项目。整个工期 180 天,前期紧密配合装修进度,精心敷设桥架管线。在施工过程中,从线路预埋到设备安装调试,每个细节都严格把关。针对不同区域功能需求,定制化设计并实施各弱电系统,确保系统间的高效协同。 对于机房建设,选用高品质设备,精心规划布局,保障数据中心稳定运行。多媒体会议室、培训室及小会议室的音视频系统,经过多次调试优化,为会议与培训提供优质的视听体验。 项目交付后,我司提供全面运维服务,确保各系统长期稳定运行。此次项目的成功实施,充分彰显了我司在智能化弱电领域的专业技术和周到服务,赢得了甲方的高度认可,树立了行业优质工程典范。

仲子路智能长期服务于企业办公室、办公楼、工厂园区和机房类弱电智能化项目,业务范围包括办公室搬迁弱电系统建设、机房建设与搬迁、综合布线、有线网络、无线 WiFi 覆盖、视频监控、门禁系统、会议室系统、LED 大屏安装调试等。

对于办公室搬迁类项目,仲子路智能更重视前期规划、现场协调、系统联调和交付保障,帮助客户减少返工风险、缩短恢复时间、保障搬迁后正常办公。
