项目概况
项目类型|办公室搬迁弱电智能化系统建设
搬迁路线|南京办公室搬迁至合肥新办公室
办公面积|约 3000㎡
实施时间|周末两天完成设备拆除、安装与调试
前期准备|提前 30 天介入新场地装修阶段,完成弱电线路预留
施工内容|机房、综合布线、有线网络、无线 WiFi、视频监控、门禁系统、会议室系统、LED 大屏及会议大屏迁移
重点设备|LED 大屏、85 寸会议屏、75 寸会议屏、65 寸会议屏、网络设备、监控设备、门禁设备
项目难点|跨城市搬迁、两天交付、高价值大屏运输、周一正常办公保障服务
施工团队|8人项目组,含弱电工程师、网络工程师、安装调试人员及现场协调人员
项目概况
本项目为某企业南京办公室搬迁至合肥新办公室的弱电智能化系统建设与设备迁移项目。新办公室面积约 3000 平方米,涉及机房、综合布线、有线网络、无线 WiFi、视频监控、门禁系统、大中小型会议室、LED 大屏及多尺寸会议大屏等多个系统。
本项目由仲子路智能负责弱电系统前期规划、线路预留、设备拆除、运输配合、新场地安装调试及现场保障。项目最大的特点是时间紧、系统多、风险高。甲方只给周六、周日两天时间完成南京原办公场地设备拆除,以及合肥新办公场地设备安装调试,并要求周一员工能够正常办公。
对于办公室搬迁项目来说,弱电系统能否按时恢复,直接影响企业搬迁后的正常运营。网络不能用,员工无法办公;会议室不能用,会议无法召开;门禁不能用,人员进出受影响;监控不能用,安全管理存在隐患。因此,本项目不是简单设备搬迁,而是一次跨城市弱电系统快速恢复与交付保障项目。
建设内容
本项目主要建设内容包括:
-
机房建设与设备恢复
包括网络机柜、交换机、配线架、理线架、网络设备、监控存储设备等安装调试,完成机柜内部线路整理、端口标识和网络链路测试。
-
综合布线与线路预留

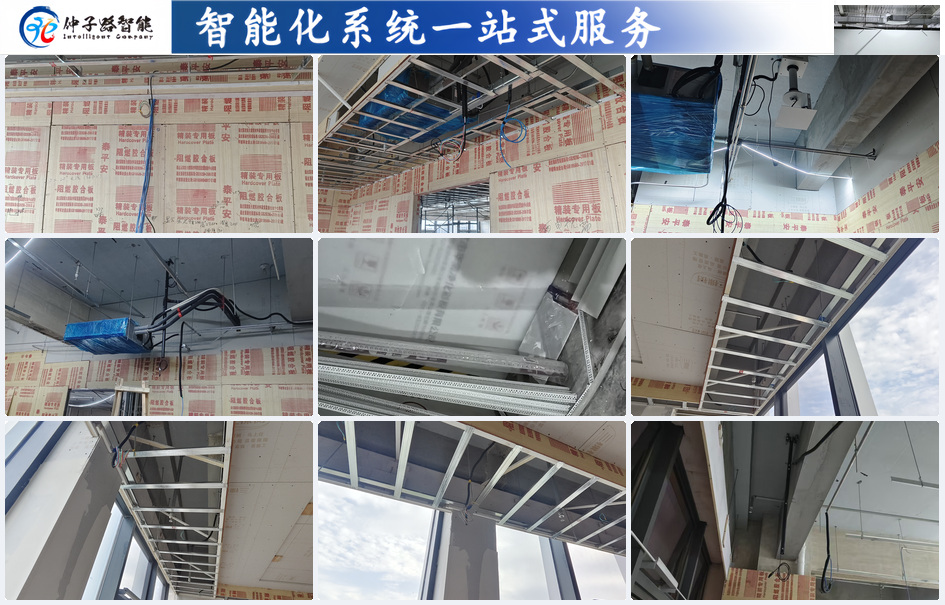

在合肥新办公室装修阶段,提前完成办公区、会议室、机房、监控点位、门禁点位、无线 AP 点位等线路预留,避免后期返工。
-
有线网络与无线网络建设
完成办公电脑、打印机、会议设备、监控设备、门禁设备等网络接入,并根据 3000 平方米办公空间部署无线 AP,保障日常办公和会议场景下的网络稳定性。
-
视频监控系统建设
对出入口、公共通道、办公区域、机房入口等重点区域进行监控点位部署,完成摄像机安装、画面调整、录像测试和远程查看配置。
-
门禁系统建设
完成主要出入口、重点区域和机房门禁安装调试,包括门禁终端、电锁、出门按钮、控制设备、权限配置和开门测试。
-
大中小型会议室系统建设
根据不同会议室使用场景,完成显示设备、会议大屏、音视频设备、无线投屏、视频会议设备和网络点位调试,满足大型会议、部门会议和日常沟通需求。
-
LED 大屏及会议大屏迁移

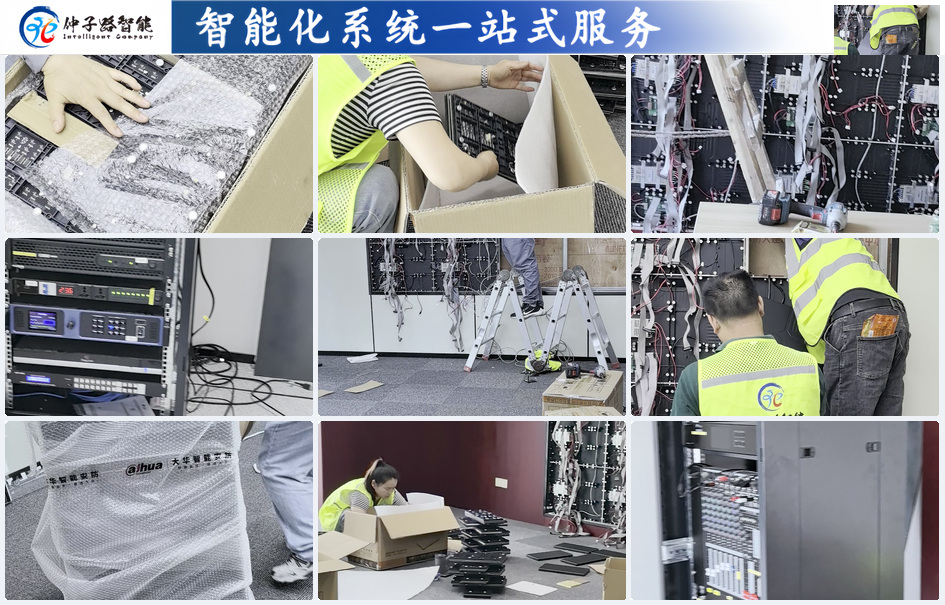

项目涉及 LED 大屏,以及 85 寸、75 寸、65 寸等多种会议大屏的拆除、保护、运输配合、安装和调试。
项目难点
1. 两天完成跨城市拆除、安装和调试
本项目最大的难点是工期极短。甲方只提供周六、周日两天时间,要求完成南京原办公场地弱电设备拆除,并在合肥新办公室完成设备安装、系统调试和基础交付。
如果按照常规施工方式,等设备搬到现场后再确认线路、点位和机柜规划,时间根本不够。因此,仲子路智能提前一个月介入合肥新办公室装修阶段,提前完成线路预留、点位确认和实施准备,把大量工作前置,确保周末集中处理设备拆装和系统恢复。
2. 新办公室必须提前完成弱电线路预留

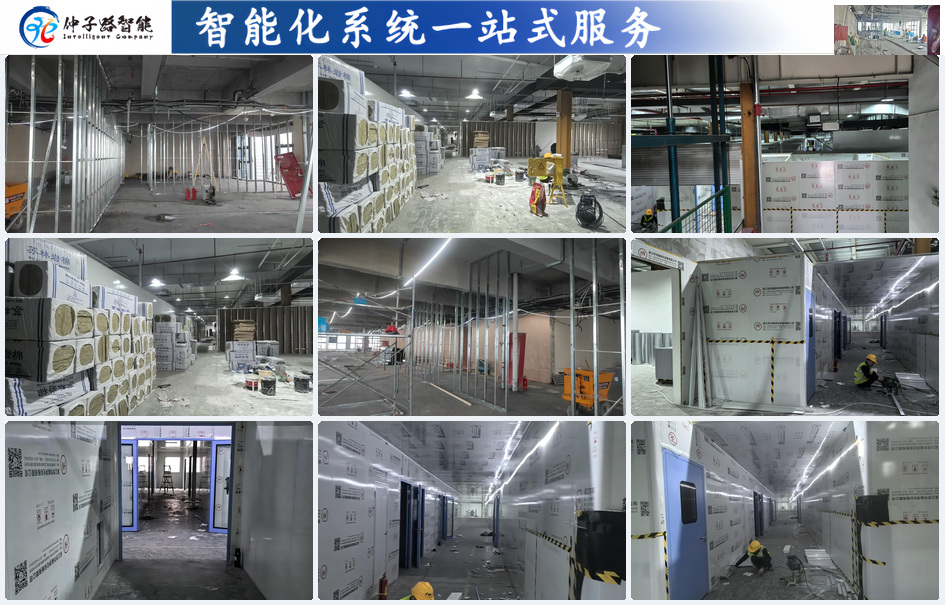

办公室搬迁项目最怕“设备到了,线路没到位”。本项目新办公室面积约 3000 平方米,涉及办公区、会议室、机房、公共区域、出入口等多个区域。如果线路预留不准确,后期不仅影响设备安装,还可能破坏装修完成面,造成返工。
在新场地装修阶段,仲子路智能根据客户办公布局和系统需求,提前规划网络点位、无线 AP 点位、监控点位、门禁点位和会议室点位,为后续快速安装调试打好基础。
3. LED 大屏和会议大屏运输风险高
本项目涉及 LED 大屏,以及 85 寸、75 寸、65 寸等多种会议大屏。这类设备价值较高,体积大、屏幕脆弱,拆除、搬运、运输和重新安装过程中都存在风险。
如果大屏在运输过程中出现损坏,不仅影响会议室正常使用,也可能导致项目成本失控。仲子路智能在拆除前对设备进行检查、编号和保护处理,搬运过程中重点关注屏体、接口、边框和固定结构,尽量降低设备损坏风险。到达新场地后,再进行安装、信号测试和显示效果调试。
4. 周一正式办公必须有人现场保障
办公室搬迁项目不能只看周日晚上设备是否点亮,真正的考验是周一正式办公。员工电脑能否联网、无线是否稳定、门禁能否正常进出、会议室能否正常开会、监控是否正常录像,都会在真实办公场景中集中暴露。
因此,项目安装调试完成后,仲子路智能安排技术人员在周一客户正式办公期间现场驻场,及时处理网络接入、会议室使用、门禁权限、无线连接、办公设备联网等问题,确保客户搬迁后第一天办公平稳过渡。
实施结果
通过提前规划和周末集中实施,本项目顺利完成南京至合肥办公室搬迁弱电智能化系统恢复工作。

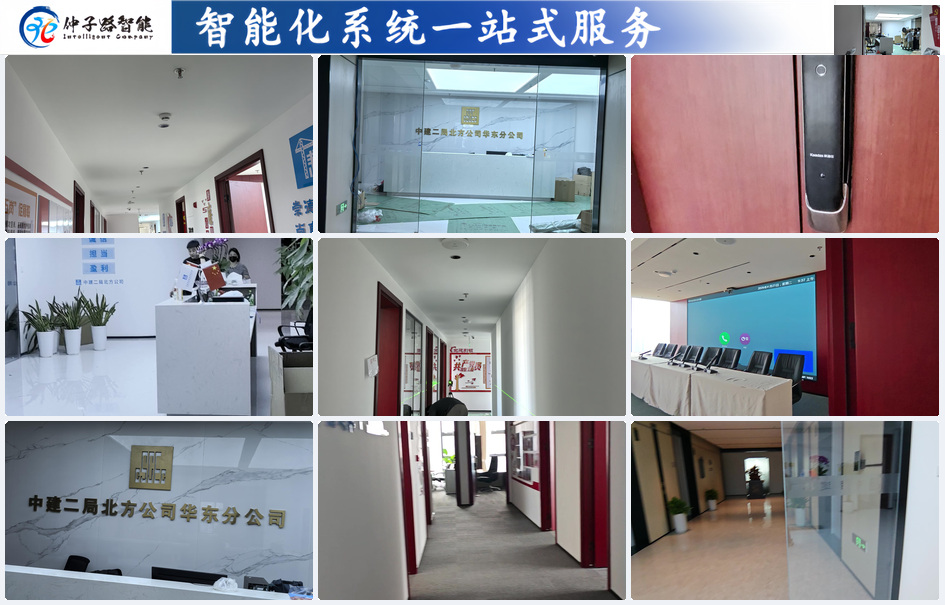

项目交付后,新办公室机房设备运行正常,有线网络和无线网络满足办公需求,视频监控系统画面清晰,门禁系统进出正常,大中小型会议室完成安装调试,LED 大屏及多尺寸会议大屏恢复使用。周一客户正式办公期间,仲子路智能安排技术人员现场保障,确保各系统在真实使用场景中稳定运行。
本项目帮助客户在较短时间内完成跨城市办公室搬迁,降低了设备损坏、系统中断、网络不可用、会议室无法使用等风险。
案例总结
办公室搬迁弱电系统建设,不能等装修快结束再临时补救。机房、网络、会议室、监控、门禁、无线 WiFi 等系统必须提前规划,尤其是跨城市搬迁项目,更要提前确认设备清单、线路预留、点位布局、运输保护和现场保障方案。
本项目的核心经验有三点:
第一,弱电系统要提前介入装修阶段。
新办公室装修时同步完成线路预留,后期设备安装才能高效推进。
第二,高价值设备迁移要做好风险控制。
LED 大屏、会议大屏、机房设备、网络核心设备都需要拆除前检查、编号、保护和调试复核。
第三,搬迁后第一天必须重视现场保障。
办公室弱电系统不是安装完成就结束,而是要确保客户正式办公时网络、会议、门禁、监控等系统真正可用。
仲子路智能长期服务于企业办公室、办公楼、工厂园区和机房类弱电智能化项目,业务范围包括办公室搬迁弱电系统建设、机房建设与搬迁、综合布线、有线网络、无线 WiFi 覆盖、视频监控、门禁系统、会议室系统、LED 大屏安装调试等。
对于办公室搬迁类项目,仲子路智能更重视前期规划、现场协调、系统联调和交付保障,帮助客户减少返工风险、缩短恢复时间、保障搬迁后正常办公。
如果企业正在计划办公室搬迁、新办公室装修、机房迁移、会议室建设、监控门禁改造或办公网络升级,建议在装修设计阶段同步规划弱电智能化系统。弱电系统提前规划,企业搬迁才能更顺利,后期使用才能更稳定。
